Artemis : Accélérer ou Complexifier ? La NASA Choisit et Sacrifie des Milliards

Pour accélérer Artemis vers 1 mission/10 mois, la NASA sacrifie du matériel colossal. Mobile Launcher 2, tour 115m achevée à 98% pour 1,6 Md$ ? Abandonnée. EUS Boeing ? Annulé. Gateway ? Repoussée. Le paradoxe est brutal : accélérer nécessite abandonner des milliards d’équipements quasi-terminés. Décryptage sacrifices concrets.
9 mars 2026
Artemis Cadence 10 Mois : NASA Sacrifie ML2 1,6 Md$ et EUS

Pour accélérer le programme Artemis et viser une cadence d'une mission tous les 10 mois, la NASA doit sacrifier du matériel colossal. Mobile Launcher 2, tour de lancement de 115 mètres achevée à 98% pour 1,6 milliard de dollars ? Abandonnée. Exploration Upper Stage développé par Boeing depuis des années ? Annulé. Station Gateway en orbite lunaire ? Repoussée et repensée. Le paradoxe est brutal : accélérer Artemis nécessite d'abandonner des milliards de dollars d'équipements quasi-terminés. Décryptage des sacrifices concrets derrière la refonte stratégique annoncée fin février 2026.

Mobile Launcher 2 ML2 tour 115 mètres construction Kennedy Space Center Bechtel Artemis abandonné 1,6 milliard dollars

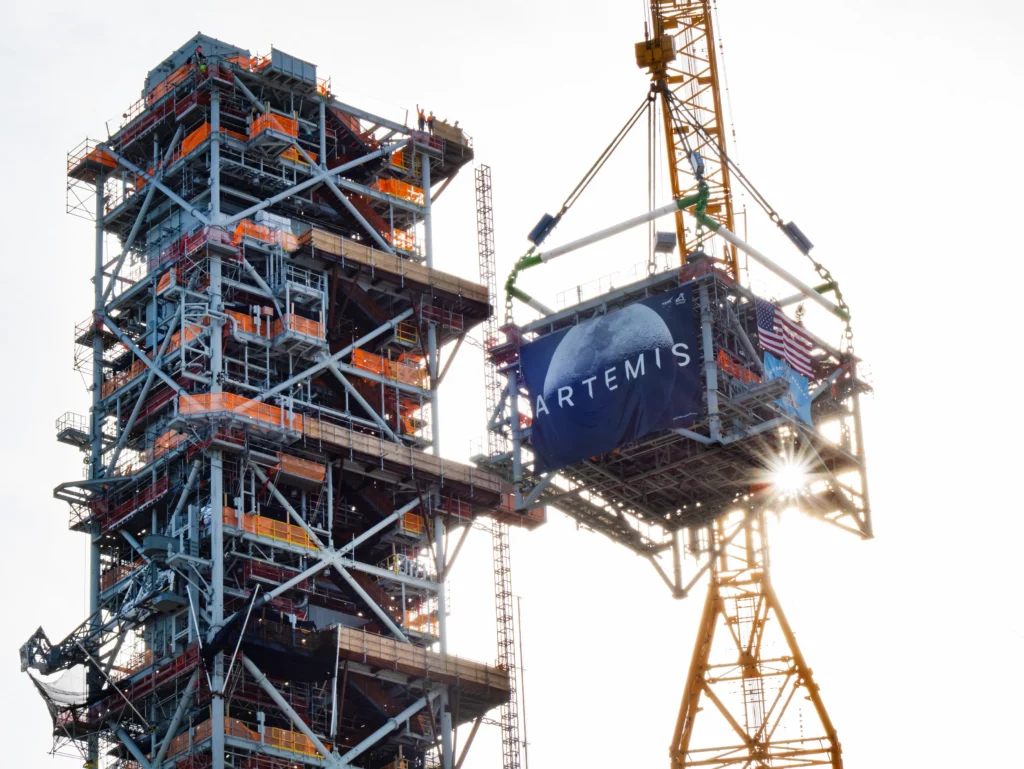

Le Mobile Launcher 2 (ML2) en construction à Kennedy Space Center par le contractant Bechtel. Cette tour de 115 mètres de hauteur, achevée à 98% pour un coût dépassant 1,6 milliard de dollars, ne servira finalement jamais après l'abandon du SLS Block 1B en février 2026. Un module "Artemis" est hissé par grue lors de l'assemblage final. Credits : Bechtel

Le Dilemme Cadence Versus Complexité

De 3 Ans à 10 Mois : Le Défi Titanesque

Jared Isaacman, administrateur de la NASA, a posé le diagnostic sans détour. L'intervalle actuel entre deux lancements SLS approche trois ans et demi. C'est un rythme catastrophique pour un programme censé établir une présence lunaire durable. L'objectif affiché consiste désormais à ramener cet intervalle à 10 mois.

Toutefois, cette accélération drastique implique une simplification radicale. Chaque mission SLS deviendra standardisée. Fini les configurations changeantes entre Block 1, Block 1B, et Block 2. La fusée restera figée dans sa configuration Block 1 actuelle. Elle utilise l'Interim Cryogenic Propulsion Stage (ICPS) avec un unique moteur RL-10.

Paramètre Situation Actuelle Objectif Isaacman
Cadence lancements ~3,5 ans/mission 10 mois/mission
Configurations SLS Block 1/1B/2 variables Block 1 unique standardisé
Mobile Launchers ML1 + ML2 en construction ML1 seul (besoin 3+ à terme)
Étage supérieur ICPS → EUS prévu ICPS → alternative (Centaur V?)
Coût programme >100 Md$ (2012-2026) Réduction coûts unitaires

Isaacman cite l'ère Apollo et la navette spatiale comme références. À son apogée, Apollo lançait plusieurs missions par an. La navette spatiale maintenait une cadence soutenue. Or, le SLS actuel ne peut rivaliser. La standardisation devient la condition sine qua non d'une amélioration.

Citation Choc Jared Isaacman

"Chaque fusée ne peut pas être une œuvre d'art unique. Vous ne pourrez jamais atteindre une cadence industrielle si chaque mission nécessite des modifications spécifiques." Cette phrase résume la nouvelle philosophie NASA : privilégier la reproductibilité sur la performance maximale théorique. Mieux vaut lancer régulièrement une fusée moins puissante qu'attendre indéfiniment la fusée parfaite.

Mobile Launcher 2 : 1,6 Milliard de Dollars Orphelin

Une Tour de 115 Mètres Devenue Inutile

Le Mobile Launcher 2 (ML2) incarne le symbole le plus visible du gaspillage induit par la refonte Artemis. Cette tour de lancement massive, haute de 115 mètres (377 pieds), se dresse à côté du Vehicle Assembly Building de Kennedy Space Center. Elle est achevée à 98%. Le dernier bloc modulaire a été installé par le contractant Bechtel à l'été 2025.

Le contrat initial, attribué en 2019, prévoyait un coût de 383 millions de dollars et une livraison en 2023. En réalité, les coûts ont triplé pour atteindre plus de 1,6 milliard de dollars. La livraison était repoussée à fin 2026. Ces dépassements s'inscrivent dans une tendance générale d'Artemis, dont le coût total dépasse désormais 100 milliards de dollars depuis son annonce en 2012.

Le 3 mars 2026, la NASA a confirmé officiellement qu'elle "ne prévoit plus d'utiliser l'Exploration Upper Stage ni le Mobile Launcher 2". La raison invoquée tient au développement retardé des deux systèmes. En réalité, l'abandon du SLS Block 1B rend ML2 superflu.

Pourquoi ML2 Était Nécessaire

Le SLS Block 1B devait utiliser l'Exploration Upper Stage (EUS), un étage supérieur bien plus haut que l'ICPS actuel. Cette différence de hauteur imposait une nouvelle tour de lancement. Le Mobile Launcher 1 existant, hérité du programme Constellation et adapté pour Artemis I à III, ne pouvait supporter la configuration plus haute du Block 1B. ML2 devait donc accueillir Artemis IV et au-delà. Avec l'abandon du Block 1B, cette justification disparaît. ML1 continuera à servir toutes les missions Artemis dans leur configuration Block 1 standardisée.

Mobile Launcher 1 ML1 Vehicle Assembly Building VAB Kennedy rollback Artemis I décembre 2022

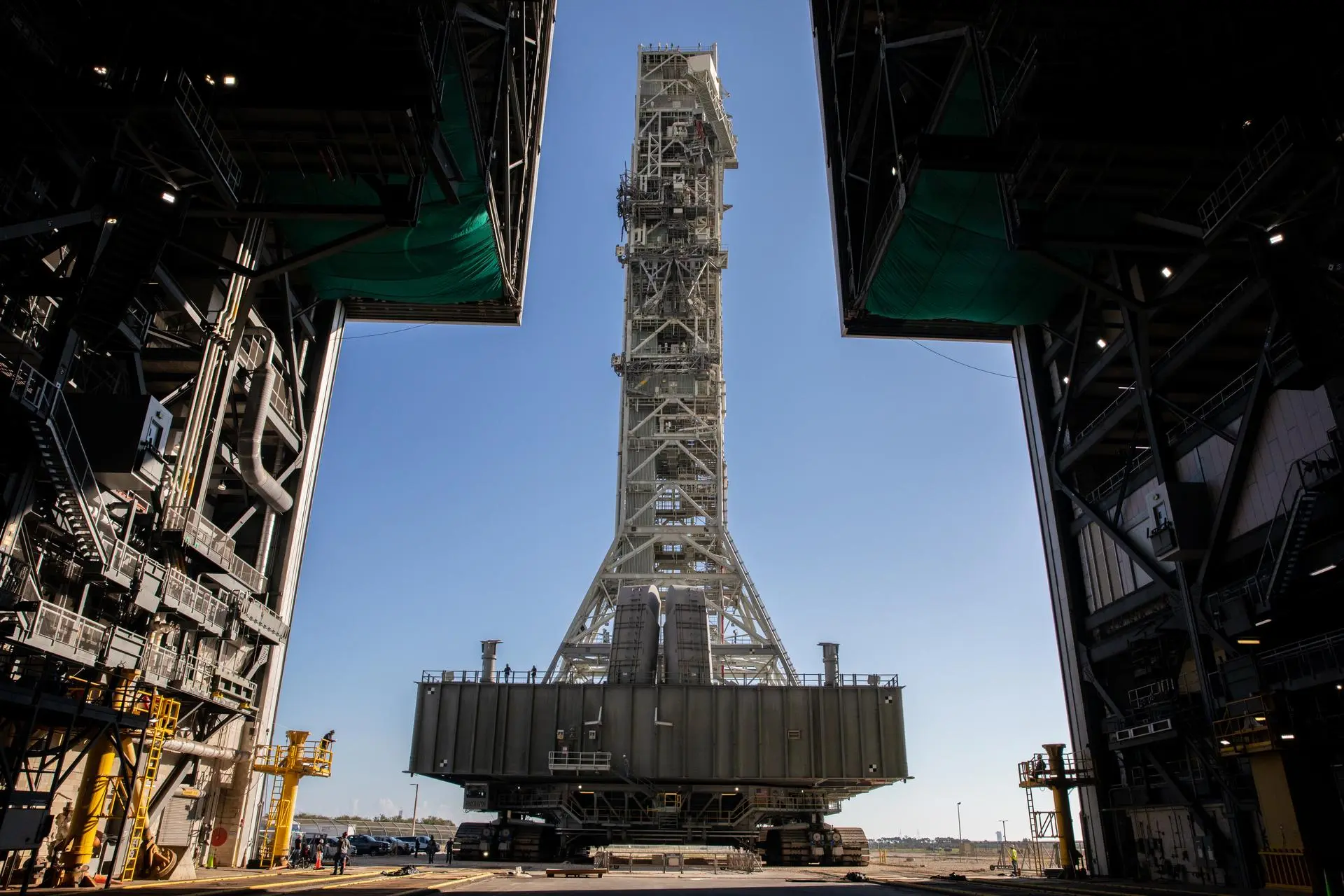

Vue depuis l'intérieur du Vehicle Assembly Building (VAB) au Kennedy Space Center en Floride le 9 décembre 2022, alors que le Mobile Launcher 1, transporté par le crawler-transporter 2, arrive à l'entrée de l'allée de transfert après le lancement réussi d'Artemis I le 16 novembre 2022. Ce ML1 continuera à servir toutes les futures missions Artemis dans leur configuration SLS Block 1 standardisée, rendant le ML2 superflu. Credits : NASA/Ben Smegelsky

Que Devient ML2 ?

Environ 300 ouvriers spécialisés (soudeurs, charpentiers, électriciens, ferronniers) travaillent actuellement sur ML2 à Kennedy Space Center. Leur sort reste incertain. Le contractant Bechtel n'a pas répondu aux demandes de commentaires sur l'arrêt immédiat ou non des travaux.

Amit Kshatriya, administrateur associé de la NASA, a déclaré lors de la conférence de presse du 27 février : "ML2 est achevé à 90%. Il peut être configuré comme nous en aurons besoin." Cette phrase laisse entrevoir un possible recyclage futur. Toutefois, aucun plan concret n'a été annoncé. ML2 pourrait rejoindre le cimetière des projets spatiaux abandonnés, aux côtés d'Ares I-X et Constellation.

Coût d'Opportunité Astronomique

1,6 milliard de dollars aurait pu financer plusieurs missions scientifiques majeures. À titre de comparaison, le rover Perseverance a coûté environ 2,7 milliards de dollars, incluant développement et opérations. Le télescope spatial James Webb a coûté environ 10 milliards de dollars au total. ML2 représente donc près de 60% du budget d'un rover martien, pour une infrastructure aujourd'hui sans utilisation prévue. Ce gaspillage illustre les coûts cachés des changements de cap stratégiques répétés.

Exploration Upper Stage : Abandon du Gain de Performance

De 27 à 46 Tonnes : Le Rêve Perdu

L'Exploration Upper Stage (EUS) devait révolutionner les capacités du SLS. Cet étage supérieur équipé de quatre moteurs RL-10 offrait une capacité d'environ 46 tonnes en injection trans-lunaire (TLI). Cela représentait un bond significatif par rapport aux 27 tonnes du SLS Block 1 actuel avec ICPS.

Toutefois, Boeing, le contractant responsable, a accumulé retards et dépassements budgétaires. Le développement de l'EUS s'est enlisé dans les mêmes problèmes que ceux du core stage initial. Isaacman a qualifié la roadmap Block 1 vers Block 1B puis Block 2 de "chemin vers l'échec".

La NASA ne planifie plus d'utiliser l'ICPS au-delà d'Artemis III. Toutefois, l'agence "évalue des options alternatives pour le second étage de la fusée". L'ICPS utilisé pour les trois premières missions sera remplacé par un nouvel étage supérieur.

Centaur V : L'Alternative ULA ?

Plusieurs sources industrielles mentionnent le Centaur V d'ULA (United Launch Alliance) comme candidat sérieux. Cet étage supérieur cryogénique performant équipe déjà le lanceur Vulcan. Il offre une capacité intermédiaire entre ICPS et EUS.

En effet, la NASA aurait étudié le Centaur V et des options similaires depuis au moins 2021. Cette transition faciliterait l'implémentation de la nouvelle architecture. Le Centaur V nécessiterait des modifications mineures des bras ombilicaux et interfaces de ML1. Ces changements seraient bien moins extensifs que ceux requis pour l'EUS.

Par ailleurs, le Launch Equipment Test Facility (LETF) de Kennedy Space Center, récemment mis en sommeil, devrait reprendre du service. Il testera les ajustements ombilicaux de ML1 pour accommoder le nouveau second étage.

Gateway : Station Lunaire en Suspens

HALO et I-Hab Sans Fusée Assignée

Gateway station lunaire orbite NASA modules HALO I-Hab concept Artemis calendrier incertain
Concept artistique de la station Gateway en orbite lunaire de la NASA. Conçue comme relais entre Orion et les atterrisseurs lunaires, Gateway voit son calendrier de déploiement et son rôle précis réévalués après la refonte Artemis de février 2026. Les modules HALO et I-Hab en construction n'ont plus de fusée assignée pour leur lancement. Credits : NASA

La station Gateway en orbite lunaire constituait un pilier central de l'architecture Artemis initiale. Elle devait servir de relais entre Orion et les atterrisseurs lunaires. Deux modules essentiels sont déjà en construction : HALO (Habitation and Logistics Outpost) et I-Hab (International Habitation module).

Toutefois, aucune fusée n'est officiellement assignée pour lancer ces modules. Le SLS Block 1B devait originellement les emporter. Avec l'abandon du Block 1B, leur destin reste incertain. SpaceX Falcon Heavy ou Blue Origin New Glenn pourraient théoriquement les lancer. Mais aucun contrat formel n'a été annoncé.

La NASA a confirmé que Gateway demeure dans les plans à long terme. Néanmoins, son rôle précis et son calendrier de déploiement font l'objet d'une réévaluation complète. Artemis IV et V en 2028 viseront des alunissages directs sans passer par Gateway.

Repenser l'Utilité de Gateway

Certains analystes questionnent la nécessité même de Gateway dans la nouvelle architecture. Si les atterrisseurs commerciaux (Starship HLS, Blue Moon) peuvent effectuer des missions directes depuis l'orbite terrestre basse, pourquoi construire une station intermédiaire coûteuse ?

En revanche, Gateway conserve une valeur stratégique pour des missions prolongées. Elle offrirait une base avancée pour des séjours lunaires étendus. De plus, elle faciliterait la coopération internationale, plusieurs agences ayant contribué financièrement aux modules.

Finalement, le sort de Gateway illustre l'incertitude planant sur Artemis au-delà de 2028. La refonte se concentre sur les missions immédiates (II, III, IV, V). Tout ce qui vient après reste flou.

Les Coûts Cachés de l'Accélération

Plus de 100 Milliards de Dollars Depuis 2012

L'Office of Inspector General (OIG) de la NASA avait estimé en 2023 que le programme Artemis dépasserait 93 milliards de dollars d'ici Artemis III. Ce chiffre couvre la période 2012-2026. Or, en mars 2026, les coûts ont déjà franchi la barre des 100 milliards de dollars.

Cette dérive budgétaire s'explique par l'accumulation de retards et modifications. Chaque changement de cap stratégique entraîne des surcoûts. Le SLS lui-même a connu des années de développement chaotique chez Boeing. Les problèmes de soudure du core stage ont nécessité des reprises massives.

L'administration Trump avait proposé en 2025 d'arrêter le SLS après Artemis III. Le Congrès, sous l'impulsion du sénateur Ted Cruz, a rejeté cette proposition. Des fonds ont été alloués pour Artemis IV et V dans le "Big Beautiful Bill". Cela semblait sauver ML2 et EUS. Mais l'annonce d'Isaacman fin février a rendu caduques ces hypothèses.

Réduction des Coûts Unitaires : Pari Risqué

La standardisation SLS Block 1 vise à réduire drastiquement les coûts par lancement. Produire une seule configuration permet d'optimiser les chaînes d'approvisionnement. Les équipes au sol gagnent en efficacité en répétant les mêmes procédures.

Néanmoins, ce pari comporte des risques. Le SLS reste intrinsèquement coûteux à produire. Boeing facture environ 2 milliards de dollars par core stage. Northrop Grumman produit les boosters à propergol solide. Aerojet Rocketdyne (désormais L3Harris) fabrique les moteurs RS-25. Ces contractants disposent de positions quasi-monopolistiques.

Par conséquent, même une cadence accélérée ne garantit pas une baisse significative des coûts unitaires. L'économie d'échelle reste limitée par la nature même du SLS : un lanceur jetable dérivé de la navette spatiale, avec des composants hérités et des usines réparties nationalement pour des raisons politiques.

Le Prix de la Simplification

Accélérer Artemis vers une cadence de 10 mois par mission impose des sacrifices douloureux. Mobile Launcher 2, achevé à 98% pour 1,6 milliard de dollars, ne verra probablement jamais de fusée. L'Exploration Upper Stage, censé doubler la capacité du SLS, rejoint la liste des projets abandonnés. Gateway, station lunaire internationale, attend dans les limbes sans fusée assignée ni calendrier précis.

Ces abandons révèlent une vérité inconfortable : la complexité architecturale d'Artemis était incompatible avec l'ambition de cadence. Viser simultanément des performances maximales (Block 1B, EUS, Gateway) et une fréquence élevée de lancements constituait une équation insoluble. Isaacman a tranché en faveur de la simplification.

Reste à démontrer que cette stratégie fonctionne. Si la NASA parvient effectivement à lancer Artemis II en avril 2026, Artemis III en 2027, puis deux alunissages en 2028, la refonte sera validée. Dans le cas contraire, les 1,6 milliard de dollars de ML2 et les années perdues sur EUS s'ajouteront au bilan déjà lourd d'un programme qui aura coûté plus de 100 milliards de dollars sans jamais tenir ses promesses calendaires.

Le paradoxe demeure : pour aller plus vite, il faut d'abord accepter de jeter ce qui ralentit. Même quand cela représente des milliards de dollars et des années d'efforts. L'histoire spatiale jugera si ce sacrifice était nécessaire ou évitable.
